Partnerzy serwisu:
Przestrzeń

Budowa Dworca Metropolitalnego w Lublinie znacznie opóźniona

Dalej Wstecz
Data publikacji:
16-05-2023
Ostatnia modyfikacja:
15-05-2023
Tagi geolokalizacji:
Źródło:
inf. pras. UM Lublin

Podziel się ze znajomymi:

PRZESTRZEŃ
Budowa Dworca Metropolitalnego w Lublinie znacznie opóźniona

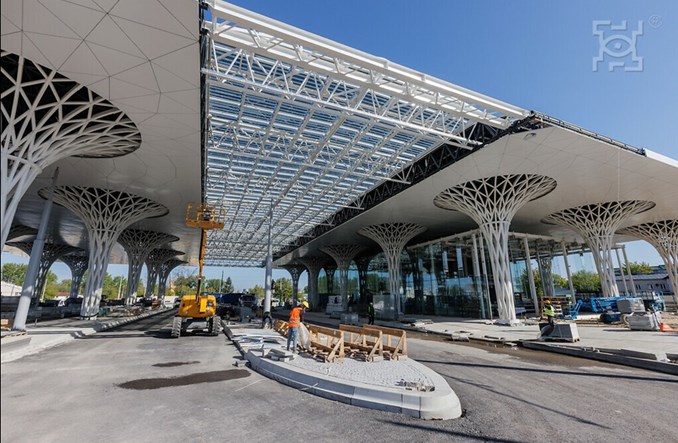

fot. UM Lublin
Do jesieni potrwa budowa Dworca Metropolitalnego w Lublinie. Ostateczny termin zakończenia prac przy nowym obiekcie oraz przebudowie ulic w jego rejonie ustalono na drugą połowę października bieżącego roku. Pierwotny termin zakończenia prac określono na koniec lipca 2022 roku.

Zmiana terminu wynika z konieczności wykonania kolejnych robót dodatkowych i zamiennych, niezbędnych do ukończenia inwestycji, co podkreśla Wykonawca w złożonym przez siebie wniosku. Miasto zawarło z firmą Budimex aneks zmieniający dotychczasową datę końcową prac budowlanych, z 15 maja na 20 października. Pierwotny termin ukończenia prac upływał z końcem lipca ubiegłego roku.

– W związku ze złożeniem przez firmę Budimex, generalnego wykonawcę inwestycji, kolejnego wniosku o zmianę terminu jej zakończenia, po przeprowadzonej analizie, podpisaliśmy aneks wydłużający o następne miesiące realizację prac. Umożliwiła to zgoda uzyskana od Urzędu Marszałkowskiego na zmianę terminów zakończenia rzeczowej i finansowej realizacji dla całego projektu unijnego – mówi Artur Szymczyk, Zastępca Prezydenta Miasta Lublin ds. Inwestycji i Rozwoju.

Wpływ na wydłużenie terminu mają kolejne nieplanowane roboty dodatkowe oraz zamienne. Przede wszystkim dotyczą one wykonania tzw. ściany zielonej. Zaprojektowane rozwiązania nie są dostępne na rynku w konfiguracji przewidzianej przez projektanta. Tym samym wykonawca musi zaproponować zamiennik zbliżony technologią do tej z projektu oraz opracować dokumentację warsztatową. Aktualnie trwają procedury w tym zakresie. Dodatkowo, po audycie przeciwpożarowym stwierdzono konieczność zamontowania dodatkowych opraw awaryjnych oraz wykonania zasilania i sterowania rozdzielnicą oddymiania, klapami pożarowymi i oddymiającymi. Niezbędna jest także realizacja zasilania kabli grzejnych koryt odwadniających wiaty peronowe.

W ramach nowego systemu identyfikacji wizualnej obiektu planowany jest montaż podświetlanego napisu Dworzec Lublin (pod dachem budynku od strony ul. Lubelskiego Lipca '80), co nie było przewidziane w zakresie pierwotnej dokumentacji. Aktualnie otrzymano ofertę od biura projektowego na opracowanie dokumentacji, co po przeprowadzeniu negocjacji pozwoli na zlecenie prac w tym zakresie. Dodatkowym zadaniem jest również budowa zasilania szyldów identyfikacji pasażerskiej.
Wszystkie te zadania wynikły w trakcie realizacji i nie były ujęte na poziomie pierwotnej dokumentacji projektowej. Istotny wpływ na termin realizacji inwestycji miał także czas oczekiwania na uzgodnienie dokumentacji i podpisania aneksu do umowy związanej z fotowoltaiką.

Zgodnie z obowiązującym aneksem z 27 lutego i protokołem konieczności będącym jego załącznikiem, termin zakończenia realizacji inwestycji uzgodniono na 15 maja, warunkując to obowiązującą umową na dofinansowanie projektu unijnego, z którego realizowane jest zadanie. W ostatnim czasie Miasto podpisało aneks z Województwem Lubelskim - Instytucją Zarządzającą, na zakończenie inwestycji w zakresie rzeczowym do 31 października oraz finansowym do 31 grudnia br. W związku ze złożonym przez Wykonawcę wnioskiem o zmianę terminu, z uwagi na potrzebę wykonania robót dodatkowych i zamiennych niezbędnych do zakończenia inwestycji, Miasto Lublin zawarło ostateczny aneks terminowy z datą zakończenia inwestycji do 20 października br. Aneks dotyczy umowy z 18 grudnia 2020 r., która swoim zakresem obejmuje zadania 1, 3 i 4, czyli budowę budynku dworca wraz z placem peronów odjazdowych i przyjazdowych, przebudowę pl. Dworcowego oraz przebudowę sąsiadujących dróg - ul. Dworcowej, Młyńskiej, 1 Maja, Pocztowej oraz Gazowej, a także ronda Sportowców.

Dworzec Lublin, taką oficjalną nazwę otrzymał nowoczesny obiekt – przyszłe centrum komunikacyjne regionu.

– Budujemy w pełni funkcjonalny węzeł, integrujący transport wewnętrzny Lublina z transportem regionalnym i dalekobieżnym. Ta kluczowa inwestycja nie tylko z punktu widzenia Miasta, ale także całego regionu. Dlatego przy wyborze nazwy dla tego obiektu zależało nam by miała ona charakter uniwersalny, czyli była łatwo identyfikowalna z nowym miejscem, prosta i jednoznaczna. Dworzec Lublin ma być nazwą rozpoznawalną zarówno wśród mieszkańców naszego miasta, jak i osób przyjezdnych oraz turystów – mówi Artur Szymczyk, Zastępca Prezydenta Miasta Lublin ds. Inwestycji i Rozwoju.

Nowy Dworzec będzie administrowany przez Zarząd Transportu Miejskiego, który jako organizator komunikacji miejskiej na terenie miasta posiada kompetencje do realizacji zadań związanych z transportem publicznym. ZTM odpowiedzialny będzie za kompleksowe zarządzanie Dworcem, w tym bieżące utrzymanie wybudowanej infrastruktury dworcowej i transportowej, zawieranie umów z przewoźnikami czy organizację dystrybucji i sprzedaży biletów. Uchwałę dotyczącą uaktualnienia i rozszerzenia realizowanych przez ZTM zadań, w tym zakresie, Radni podjęli w marcu 2022 r.

W ramach inwestycji Miasto przy Dworcu Głównym PKP buduje Dworzec Lublin, który w jednej części miasta skupi komunikację miejską, pozamiejską autobusową zintegrowaną z komunikacją kolejową. Cały plac Dworcowy zmienia się w deptak, centrum którego stanowić będzie inteligentny, nowoczesny obiekt wraz z peronami i nowym układem drogowym.

Powstaje trzykondygnacyjny budynek wraz z częściowo użytkowym dachem oraz parkingiem podziemnym dla 174 samochodów. W części użytkowej dachu trwa montaż placu zabaw, który będzie się składał z systemowego parku linowego. Obecnie na ukończeniu są prace w zakresie fotowoltaiki. Trwa montaż fasad szklanych na budynku dworca. W garażach podziemnych montowane są instalacje wewnętrzne i prowadzone prace wykończeniowe. W budynku trwa montaż instalacji sanitarnej, wentylacji mechanicznej i elektrycznej. Zakończono już wykonywanie przegłębienia w płycie głównej i firma Budimex - generalny wykonawca, zamontowała ruchome schody.

Prace obejmują również przebudowę m.in. ulic: Dworcowej, Młyńskiej, 1 Maja, Pocztowej oraz Gazowej. Przy ul. 1 Maja do realizacji pozostało nasadzenie zieleni oraz oznakowanie pionowe i poziome, a także montaż stojaków rowerowych i koszy na śmieci. Przy ul. Dworcowej i pl. Dworcowym, po zakończonych robotach drogowych, prace obejmą zieleń i małą architekturę. Na rondzie Sportowców oraz ulicach: Młyńskiej, Krochmalnej, Stadionowej oraz Pocztowej pozostało do wykonania oznakowanie poziome, a na ul. Gazowej (placu nawrotowym) i łączniku pomiędzy ul. Gazową a ul. Młyńską wykonanie warstwy ścieralnej, oznakowanie poziome i pionowe oraz roboty przy zakładaniu trawników. Wokół budynku głównego i pod wiatami peronów odjazdowych trwają prace przy układaniu chodników z kostki i płyt granitowych. W zakresie trakcji trolejbusowej trwa montaż rozjazdów.

W ramach wszystkich zadań wchodzących w zakres projektu Zintegrowane Centrum Komunikacyjne dla LOF, planowane są nasadzenia około 100 nowych drzew oraz ponad 31 tys. krzewów, pnączy, bylin i traw ozdobnych.

Budowa Dworca Metropolitalnego wraz z przebudową układu komunikacyjnego w jego rejonie, to najważniejszy komponent projektu Zintegrowane Centrum Komunikacyjne dla Lubelskiego Obszaru Funkcjonalnego, który jest współfinansowany ze środków Unii Europejskiej w ramach Regionalnego Programu Operacyjnego Województwa Lubelskiego na lata 2014-2020. Całkowita wartość projektu to prawie 340 mln zł, z czego blisko 194 mln zł stanowi dofinansowanie z UE. Do tej pory wartość wykonanych robót dla całego projektu wynosi ponad 224 mln zł, zaś zaawansowanie prac przy budowie budynku Dworca wynosi obecnie około 150 mln zł.
